培训动态 +MORE
证书查询 +MORE
申报姓名:
身份证号:

政策法规 +MORE
国家应急管理部 | 注册安全工程...
住建部GB55034-2022强...
住建厅:11月1日起,全面推行施...
住建部刚刚发文:房屋市政工程拟禁...
住建部:简化执业资格认定申报材料...
注册人员由二级改为一级!住建部发...
住建部新政:不再强制建筑企业与农...

行业新闻   当前位置: 首页 > 中建路培 > 行业新闻
西南地区装配率最高的建筑工业化项目
来源:来自本站    日期:2018-12-29    浏览量:2138

西南地区装配率最高的建筑工业化项目

项目效果图

新兴工业园服务中心项目,位于国家级新区(成都市天府新区),由酒店、写字楼、公交停泊站及公寓组成,总建筑面积约 9万平米。其中酒店预制率将超55%,单根预制构件超9吨。

这是西南地区第一个大体量建筑工业化公建项目、第一个采用EPC模式的工业化项目、第一个采用BIM技术进行图纸深化设计的工业化项目。

项目简介

作为装配式项目,新兴工业园服务中心项目从策划到建设的各个阶段,都围绕PC展开。

PC为precast concrete(混凝土预制件)的英文缩写,在住宅工业化领域称作PC构件。是指在工厂中通过标准化、机械化方式加工生产的混凝土制品。

项目视频介绍:

项目部

项目部的彩色厢房办公室

小会议室

观景台一角

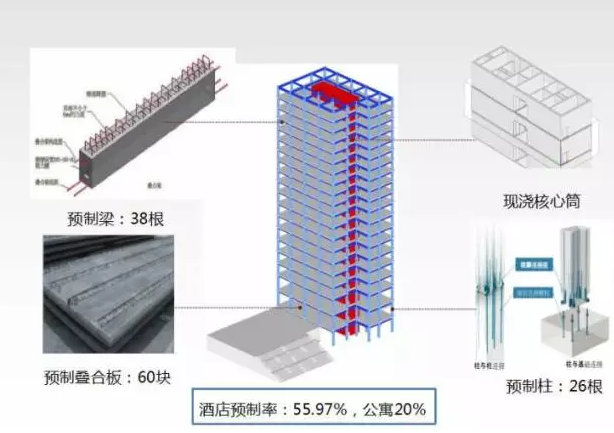

项目PC预制概况

PC构件施工过程

项目施工中,PC构件从运输、堆放、吊装、衔接到固定都需要精心策划,那么,每个环节具体怎么操作的呢?一组图片为你分解:

一、运输

预制梁、柱、板平式运输

外挂板立式运输

二、堆放

三、吊装

预制柱(重12吨)吊装:

预制柱准备起吊

吊装定位

从塔吊起吊,到下落、校正、固定、摘钩,全程仅用了10分钟。

预制梁吊装:

装车停靠在指定起吊位置

调平梁底枕木标高

用吊线锤将梁控制线引至柱顶接口位置

控制预制梁朝向

梁吊装落位

预制梁吊装成型图示

预制板吊装:

预制板挂钩起吊

预制板吊装就位

板面效果图

四、衔接

柱底灌浆:

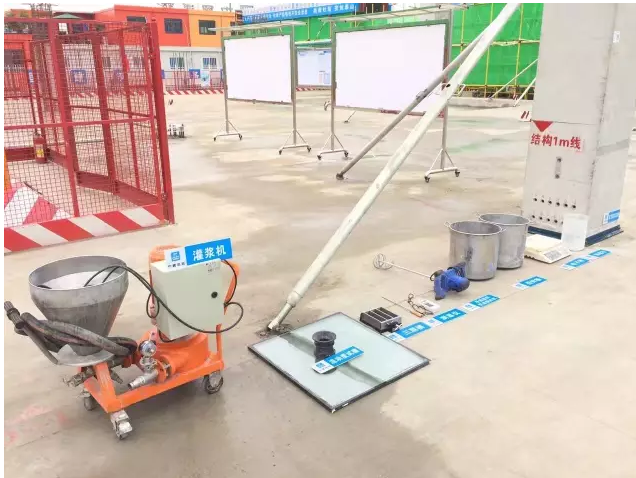

灌浆器具

灌浆料流动度测试

搅拌后的灌浆料

溢浆孔封堵试验

灌浆完成

固定:

预制柱采用斜支撑

叠合梁板采用满堂架

(责任编辑:刘欣)

   上一篇:2018年江苏新开工装配式建筑超2000万平方米...
   下一篇:天津首个绿色装配式钢结构学校在西青开工...

   相关新闻
· 生产一度电会排放多少二氧化碳?
· 碳排放管理员的工作内容及职业发展前景
· 对于普通大众来说,碳中和的好处哪些?
· 碳市场价格未来会怎样发展?
· 人工智能技术有助于碳中和的实现吗?
· 碳排放量应该如何进行计算?
· 与碳中和有关的名词解释大全
版权所有:北京中建路培教育科技研究院 备案号:京ICP备17011804号
联系电话:010-53655366
地址:北京海淀区三里河路9号住房和城乡建设部南楼 邮编(100835)
网络技术:北京网站建设
